【决战928 江来在行动】内环大道、环湖绿道控制性工程已取得阶段性进展

分享:

连日来,内环大道、环湖绿道建设如火如荼,其中控制性工程内环大道梨树坡大桥、龙溪段路基、环湖绿道木鱼包至陈家溪钢架桥等进展可喜,已取得阶段性成果。

1

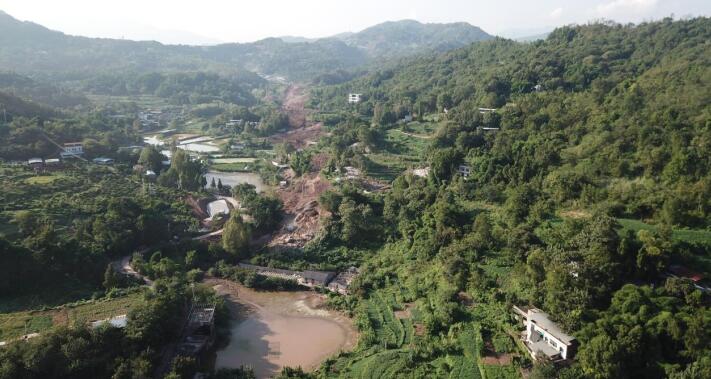

8月17日,内环大道梨树坡大桥加速推进架体搭设

2

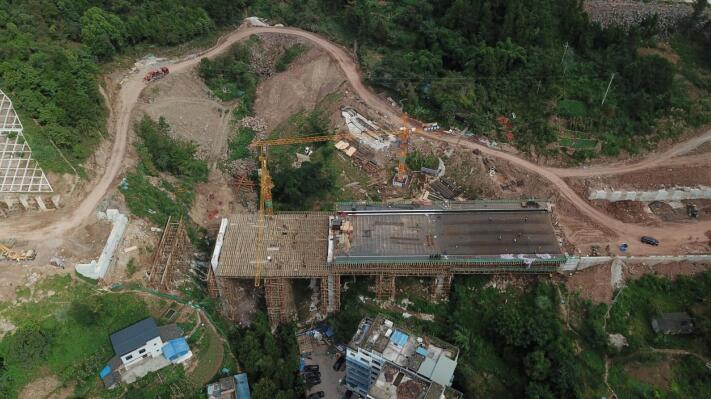

8月31日,内环大道梨树坡大桥桥梁底模和下部钢筋完成

目前,梨树坡大桥已完成桥梁底模铺设和下部钢筋绑扎,正开展上部结构主结构钢筋绑扎、模板支撑,预计9月20日左右完成桥面混凝土浇筑。

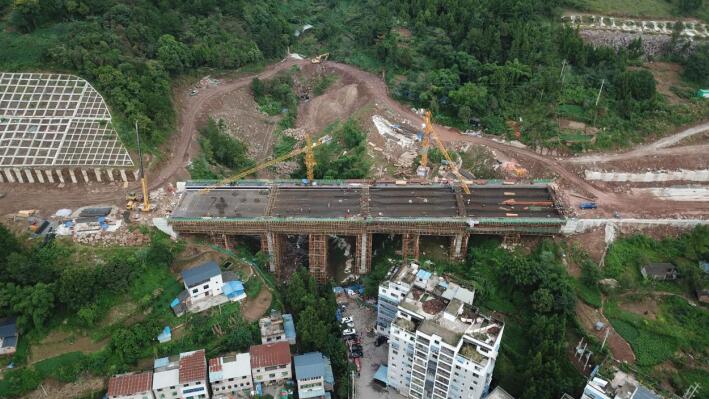

3
8月17日,内环龙溪段地面清表初步完成

4
8月31日,内环龙溪段路基持续开挖

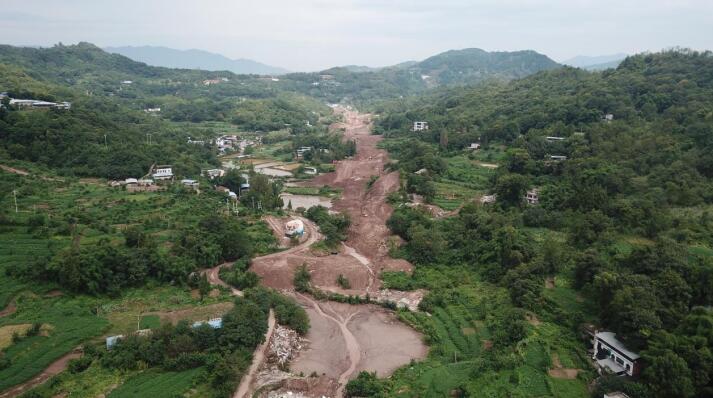

5

8月16日,内环大道龙溪段征地拆迁、地面清表同时推进,目前正在路基开挖及回填,预计9月25日左右路基基本形成。

8月31日,环湖绿道木鱼包至陈家溪钢架桥主体基本完成

环湖绿道木鱼包至陈家溪钢架桥长约1000米,从8月初开始,重庆江来集团委派专人到江津钢结构加工厂蹲守生产制作。8月23日,钢构到场后,施工方迅速启动安装作业,大型结构吊装、20000余条焊缝焊接作业紧锣密鼓。目前,该工程已完成60%,预计9月15日左右完成钢架桥施工。

按照总体推进进度,内环大道、环湖绿道木鱼包至陈家溪段正按施工计划有序推进,确保如期实现“928”贯通目标。
